2006年4月30日 先行外溝工事
|

5月26日 基礎配筋工事
|

6月1日 基礎型枠
|

6月9日 型枠が外れ基礎が現れた。
|

6月13日 給排水工事が行われた。
|

6月16日 いよいよ上棟(据付)の日、屋根まで足場が組まれている
|

9:00 でっかいクレーン車だ。これで家のユニットを吊り上げ据え付けてゆく。
|

9:10 最初のユニットの据付 |

9:35 1階部分が収まった。
|

9:50まで 断熱材や配線、階段の設置などが行われる。ほとんど工場で作られているので、隣のユニットのものと接続するだけか?
|

9:50 2階部分はベランダからスタート
|

10:25 2階最後のユニットが収まる。この後は屋根が据付られ、その後も内部・外部工事が続く。
|

15:30 現場監督が建物内に案内してくれた。
|

6月17日 本日も作業員の方が1名作業されていた。
|

6月30日 足場が解体され建物がはっきり見えるようになった。
|

7月29日 引渡し、この日はいろいろ説明がありました。
|

2011年3月22日発電開始。新築後4年半が過ぎたが、今年度中に太陽光発電を始めると売電単価が10年間1kw48円になる。ということで太陽光発電を導入することにした。屋根は東西向きで、東西両方に合計7.009kwのパネルを載せた。
|

屋根は東西向きで、東西両方に合計7.009kw(163w×43枚)のパネルを載せた。こちらは西側で、東よりパネルは1枚多い。午後の方が雲が湧くので東の方が多く発電する。
|

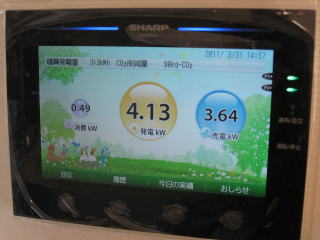

2011年3月31日 導入後10日目、300kw発電し、CO2削減100kgを達成した。消費電力や発電量がリアルタイムで表示されるので、無駄な電気は消すなどの節電を意識させる効果もある。お日様がでるとうれしい
|

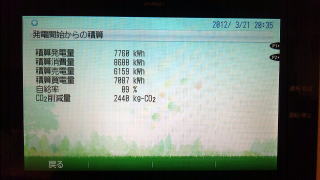

2012年3月21日 導入後1年経過。7760kw発電し、電力の89%を賄った。
|
|
|
